工程快訊——大場新塘水廠與晉城片區聯通管道工程新聞發布時間:2021-04-23

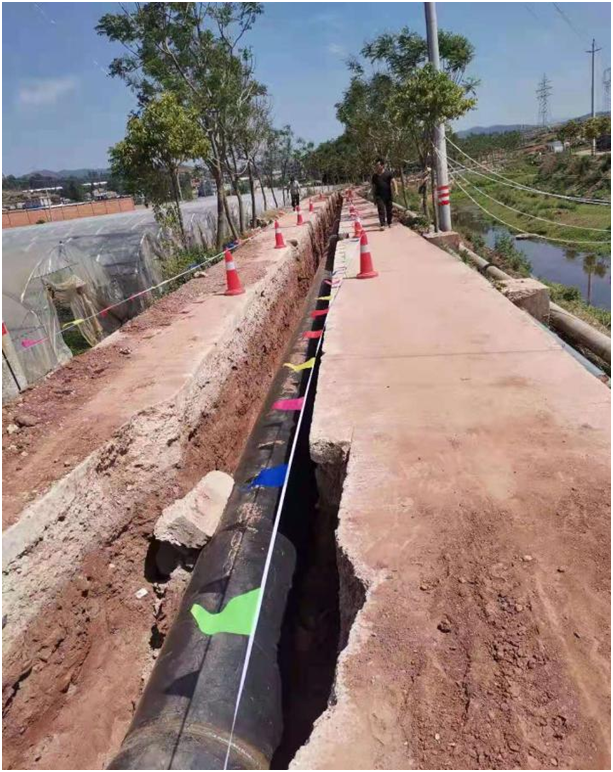

大場新塘水廠與晉城片區聯通管道工程,位于昆明市晉寧區晉城境內,原水管道進水起點為月表村水泵站,途經月表段、俊騰路至大場新塘水廠。設計采用涂塑復合鋼管,管徑DN600,全長約2.75km,給水管道設計壓力1.0MPA,試驗壓力1.5MPA。清水管道出水起點為俊騰路和晉益路交叉口人行道旁開三通接至原有清水管道,途經晉益路、十堰路,終點為D6號路與龍?zhí)堵方唤犹帲又笼執堵芬呀ǔ傻腄N400市政供水管道,設計采用涂塑復合鋼管,管徑DN500,全長約3.7km,給水管道設計壓力1.0MPA,試驗壓力1.5MPA。泵站建設位于月表村原泵站內,建筑面積192.90平方米,其中地下面積141.10平方米。地上面積51.80平方米。建筑高度5.40m。泵站內含給水工藝設備管路施工、電氣施工及轉世裝修施工。 項目于2021年2月20日組織人員、機械進場,截止目前1、土方部分:完成道路末端至項目部門口路段中粗砂素土回填80%以及俊騰路十字路口管溝開挖、墊層施工,103省道至農田路段溝槽開挖40m;2、管路部分:完成通力路十字路口至道路末端管道打壓工作,已合格、完成水泥路段DN600管道焊接350m以及103省道至大場新塘水廠路段原水管道焊接施工約180m。 下步工作計劃:1、土方部分:完成泛亞汽配城十字路口至通力路十字路口路段中粗砂素土回填及夯實以及道路末端至項目部中粗砂密實度檢測、素土回填夯實;2、管路部分:完成俊騰路DN600原水管道打壓工作、泵站水泥路段DN600原水管道焊接及探傷檢測以及完成晉益路DN500清水管道。計劃于6月初完成大場新塘水廠與晉城片區聯通管道工程建設任務,確保晉城鎮東至東門村委會,南至?xí)x城南門,西至天城門村委會,北至小海白沙村委會及晉城工業園區近6萬人的飲水得到解決。 |
